Projectes per la reforma del passeig marítim de Platja d’Aro

Projectes per la reforma del passeig marítim de Platja d’Aro

02/07/2025
Passeig marítim tram sud reformat, vista camí saulò cap al nord amb zona de bancs

La reforma i allargament del passeig marítim engloba tres projectes diferents.

Al ser l’espai zona marítimo-terrestre, s’està realitzant un treball coordinat entre les diferents administracions que estem implicades per a portar endavant els projectes.

Fase 1: El tram sud

FASE 1 : EL TRAM SUD – DEL PORT D’ARO FINS L’AVINGUDA VERONA TEROL
Responsable: Ministeri de Transició Ecològica i repte demogràfic

El projecte engloba el tram comprès entre el Port d’Aro i l’Avinguda Verona Terol, amb la finalitat d’allargar el passeig, juntament amb el segon projecte, des del passeig actual fins al port, i així fer tot un eix que anirà al llarg dels dos kilòmetres de platja existents.

Aquest tram del passeig es s’ha realitzat amb criteris naturalitzats, a diferència de la resta del passeig que és més urbà. Complementa les obres amb les infraestructures i la construcció del mur de contenció realitzades per l’Estat.

Està format per un camí de saulò, una separació amb dunes de la zona de la platja, i diferents zones amb vegetació entre el camí i la pineda dels enamorats. S’ha mantigut arbrat actual i s’ha plantat de nou.

S’ha instal.lat enllumentat al llarg del camí i zones d’estada amb bancs.

El projecte finalitzat en el mes d’abril del 2026.

Projecte d’obres adjudicat a l’empresa Massachs Obres i paisatge SLU per un import de 568.137,43€

Projecte finalitzat

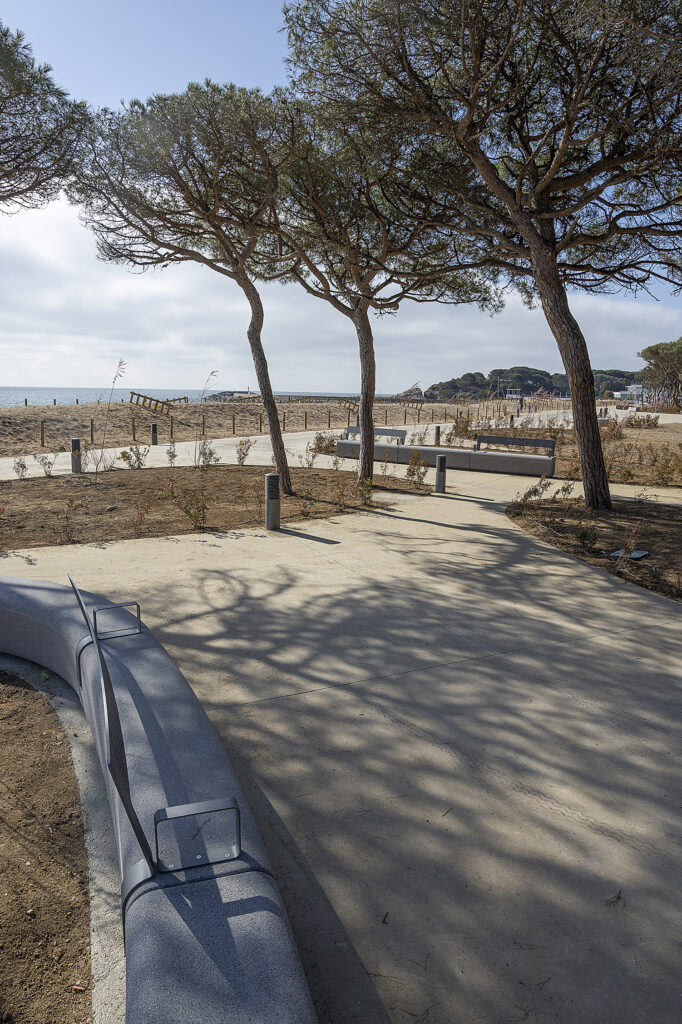

Tram sud passeig marítim reformat. vista camí sauló i vegetació

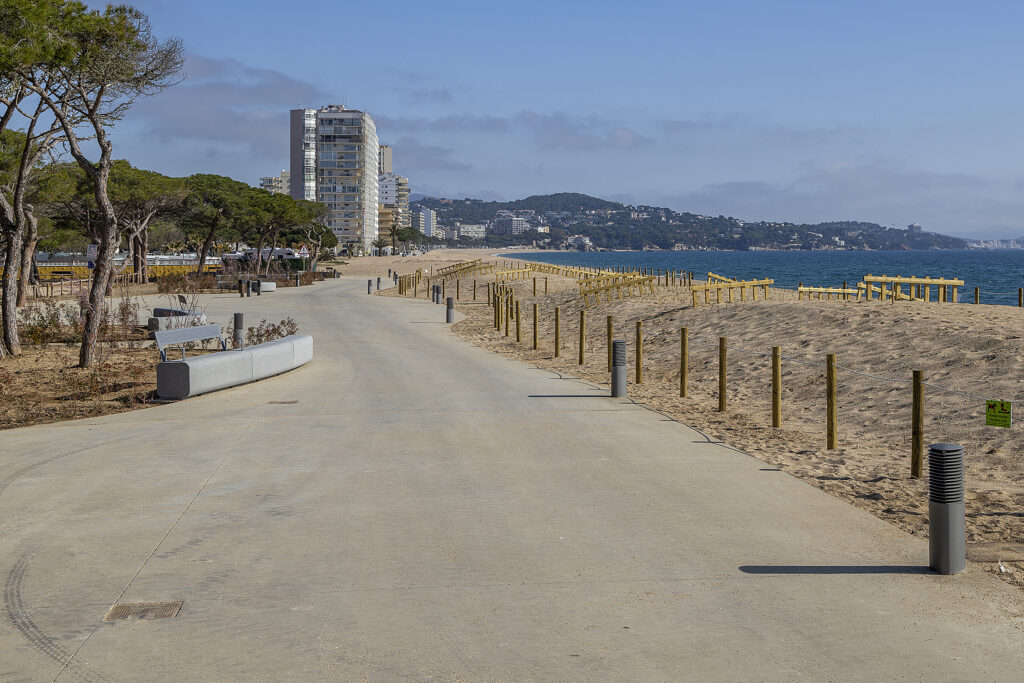

Passeig marítim tram sud vista amb part de les dunes protegides per la vegetació

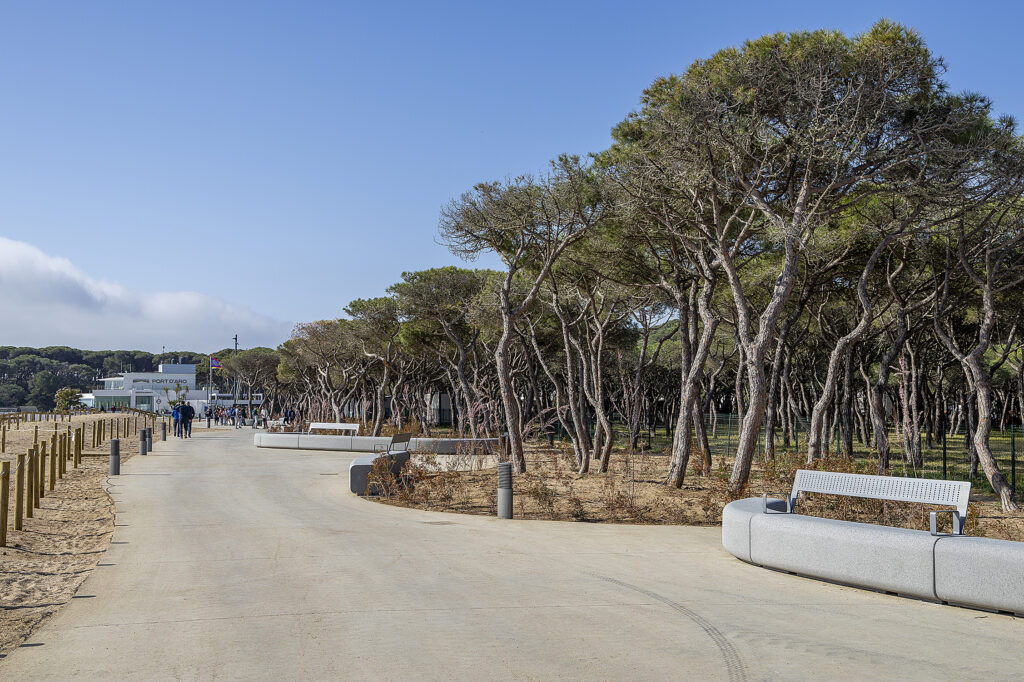

Tram sud passeig marítim reformat. vista cap al port d'aro

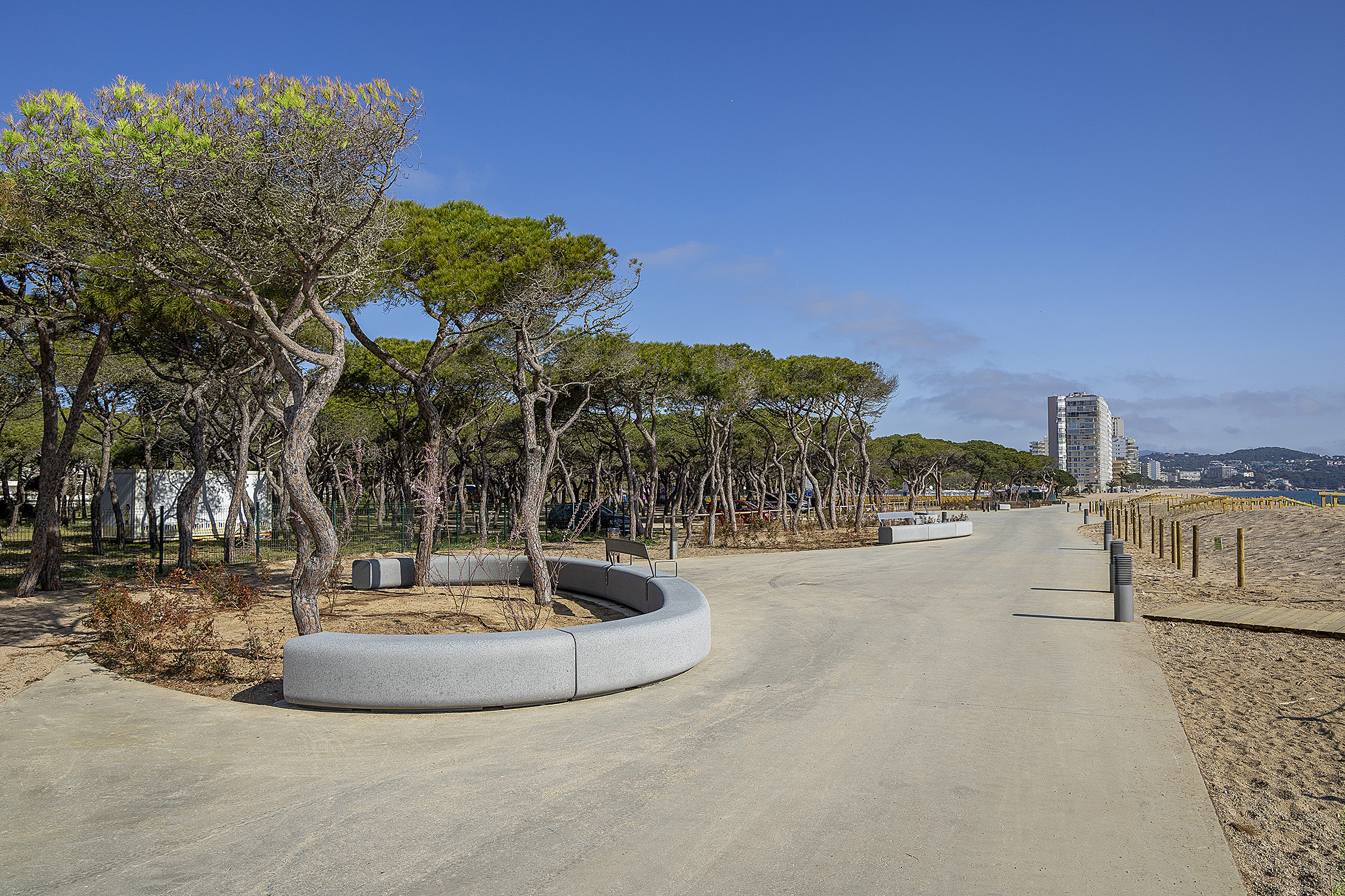

Passeig marítim tram sud reformat, vista camí saulò cap al nord amb zona de bancs

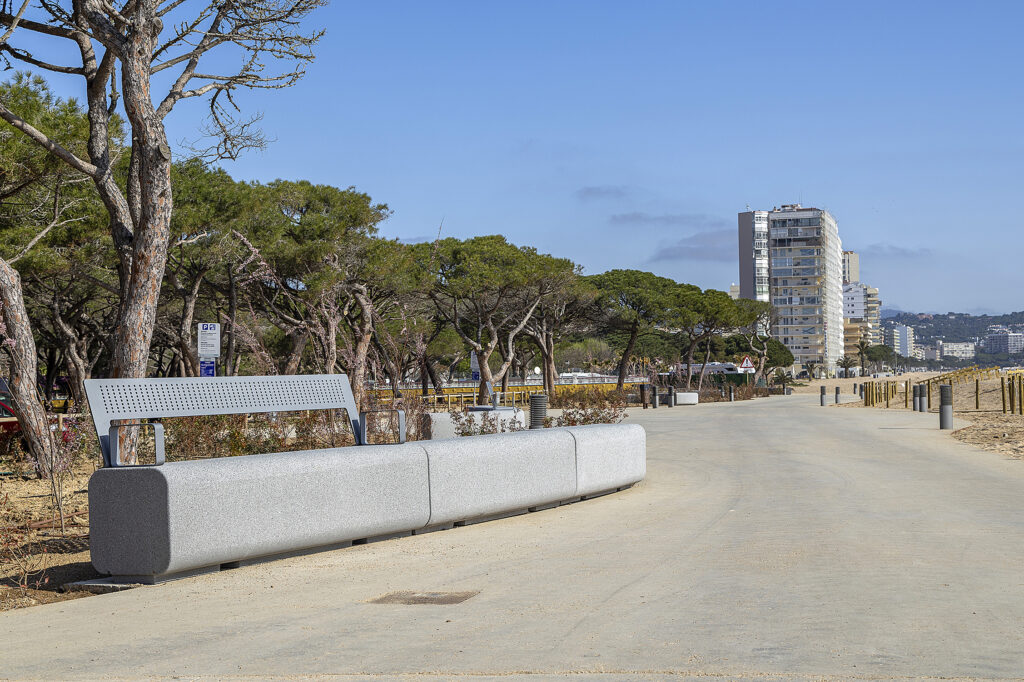

Tram sud passeig marítim - bancs amb edifici al fons

Fase 2: La passera sobre el Riu Ridaura

FASE 2: PASSERA SOBRE EL RIU RIDAURA
Responsable: Ajuntament de Castell d’Aro, Platja d’Aro i s’Agaró

La connexió entre l’actual passeig i el nou tram sud fins al port d’aro es realitzarà a través d’una passera que creuarà el riu Ridaura.

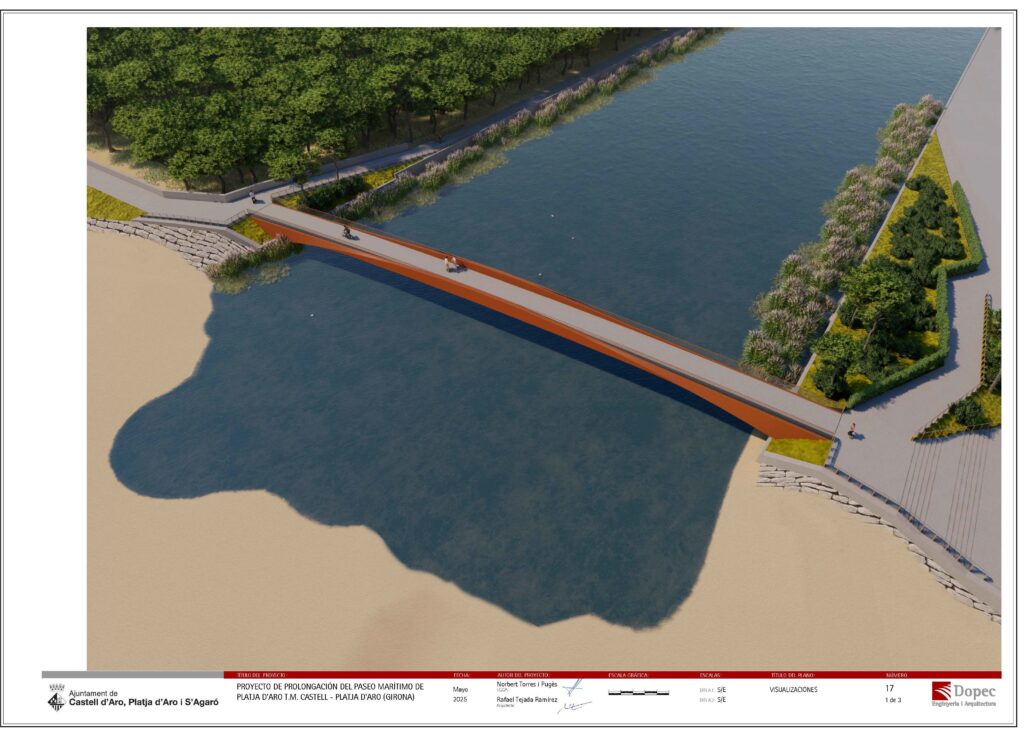

La passera està dissenyada pel pas de vianants i puntualment vehicles d’emergència i serveis. S’integrarà amb el projecte de la prolongació del passeig marítim fins al Port d’Aro, i el nou projecte d’urbanització de la zona del Ridaura.

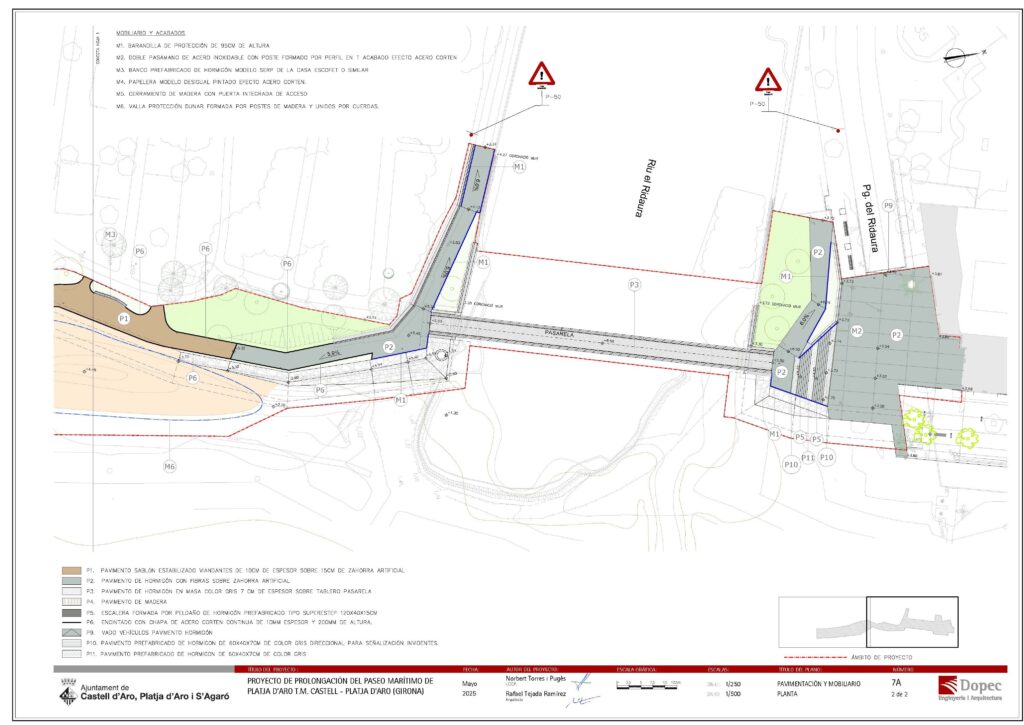

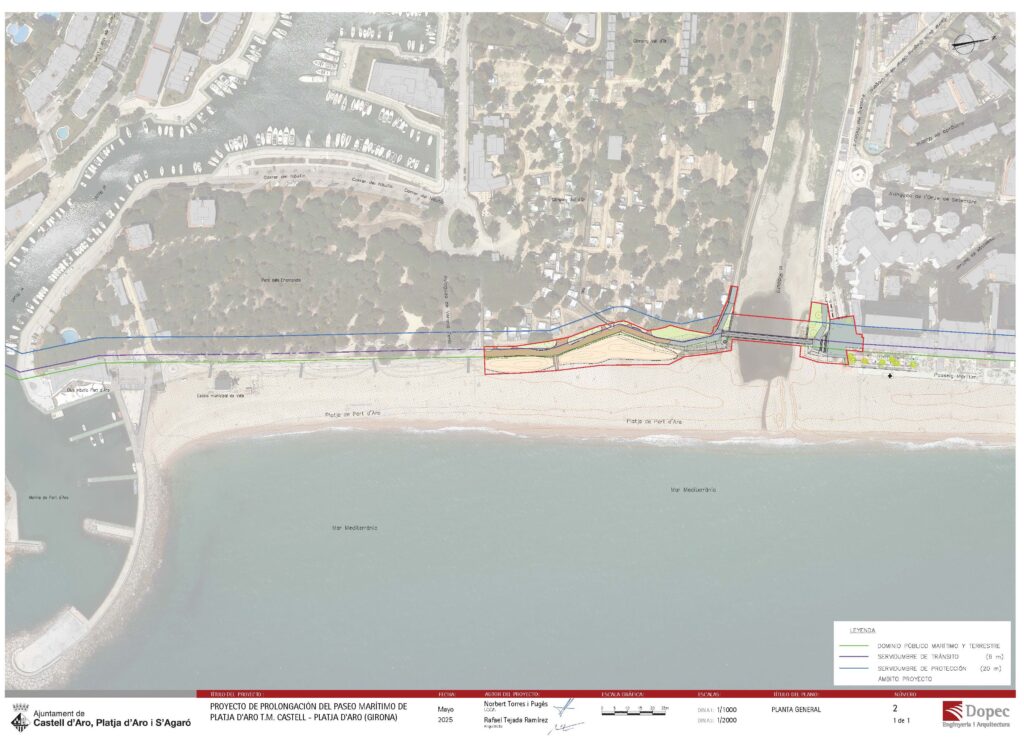

Es construirà sobre una pilona de formigó a cada costat del riu, amb una llargada de 72 metres i 3,5 d’amplada.  L’estructura serà metàl·lica i pavimentada de formigó.  En el tram de la passera, es faran murs de canalització del riu.

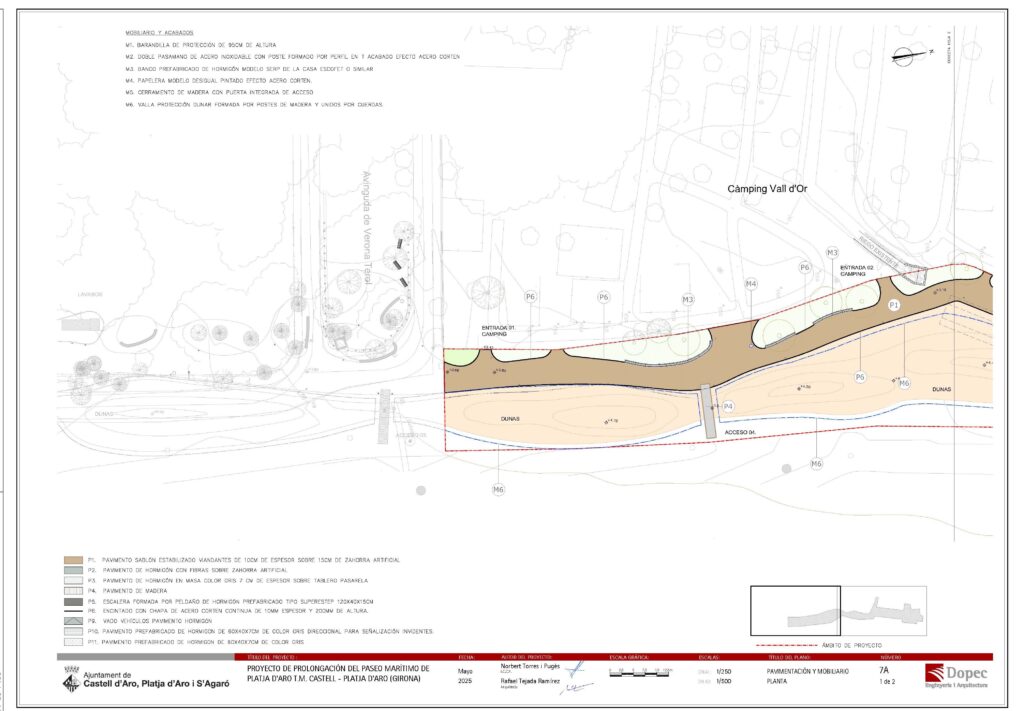

Per accedir a la passera hi haurà rampes d’accés als dos costats, així com escales d’amplada variable.   Es disposarà d’un sistema d’enllumenat integrat en el passamà.

Les obres estan previstes que s’iniciïn a la tardor 26, i tinguin una durada de 9 mesos.

La redacció del projecte i el seu cost va ser assumit per l’Estat.

L’execució del projecte i el cost l’assumirà l’Ajuntament de Castell d’Aro, Platja d’Aro i s’Agaró.

Obres adjudicades a UTE AGSA-COPISA per 2.932.289,75 € ( iva inclòs )

Fase 3: El tram nord

FASE 3: EL TRAM NORD (Del Passeig Ridaura al Cavall bernat)
Responsables: Ajuntament de Castell d’Aro, Platja d’Aro i s’Agaró i el Ministeri de Transició Ecològica i repte demogràfic

L’objectiu és revitalitzar el passeig marítim com a eix del municipi amb la seva activitat comercial, social i lúdica, a l’hora que actualitzar les instal·lacions de serveis  ( xarxa d’aigua  i clavegueram) .

Les bases del projecte del passeig es varen definir a partir d’un procés participatiu, que s’han concretat en un projecte escollit a partir d’un concurs d’idees ( cofinançat entre l’ajuntament i l’estat ).

El projecte guanyador ha estat amb el títol de “Un passeig per la pineda”, de l’estudi Lola Domènech i Studio Joy.

Pots consultar la presentació del projecte.

Pressupost aproximat de l’execució tota l’actuació: 9.750.000 €

Cost del concurs d’idees i redacció del projecte: 653.250 €

El projecte és resultat del programa funcional sorgit d’un procés participatiu realitzat l’any 2022. Es pot consultar tot el procés, així com les conclusions a les que es varen arribar.

Consulta el procés participatiu

En redacció, fins a finals del 2026

  • 2027 Tramitació
  • 2028: Finançament i concurs per l’adjudicació de les obres

Característiques del projecte:

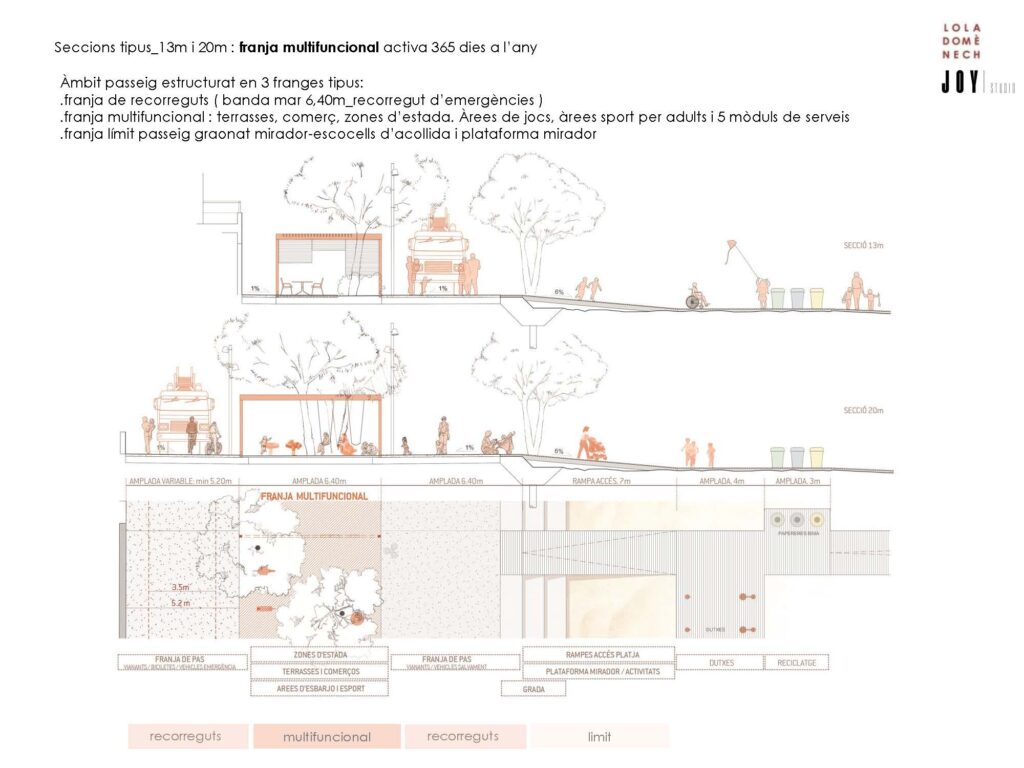

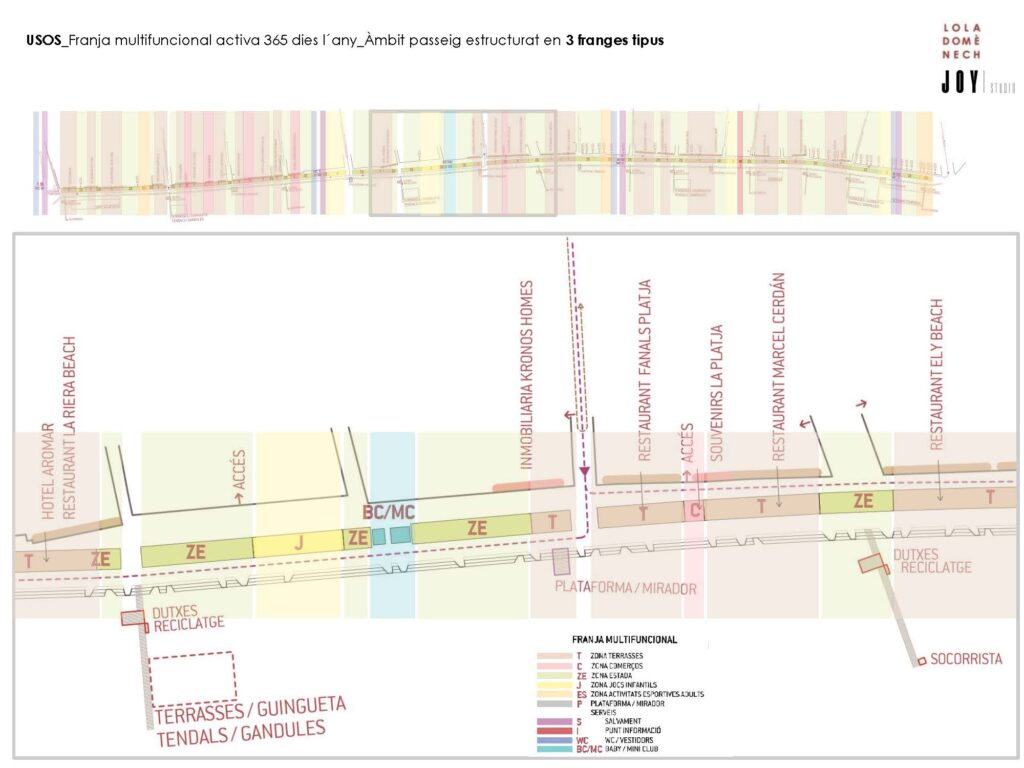

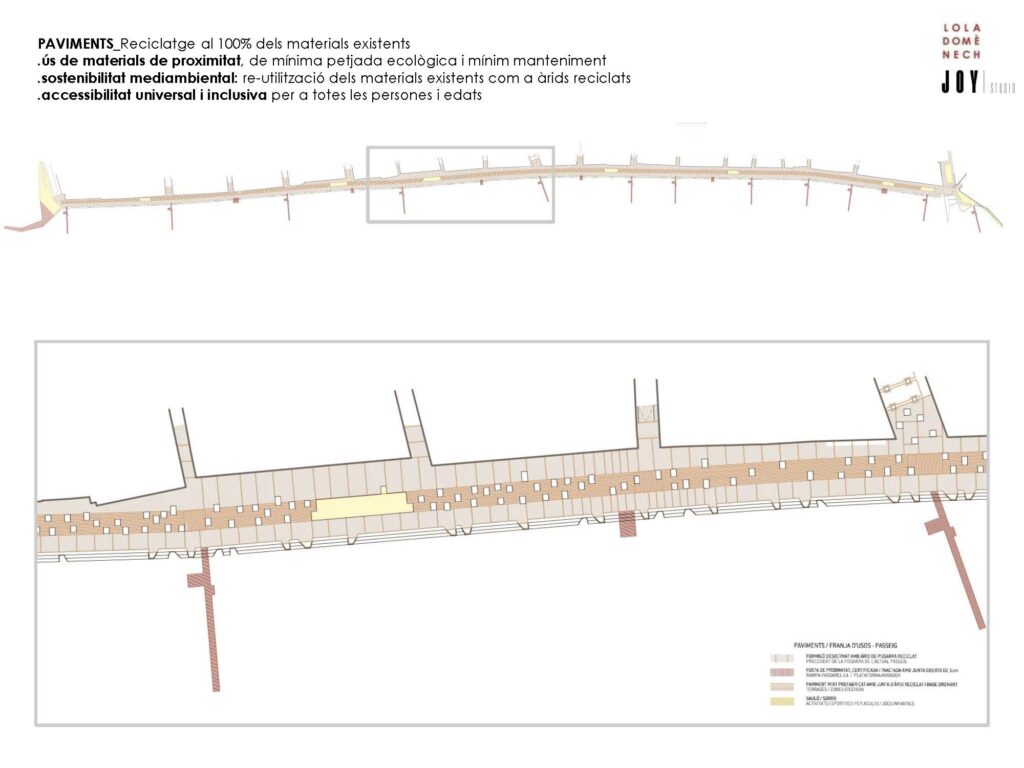

1.- Passeig amb diferents seccions, entre 13 i 20 metres, i l’ocupació comercial i de restauració ocuparà com a màxim 50 % de la superfície, separades de les façanes dels edificis

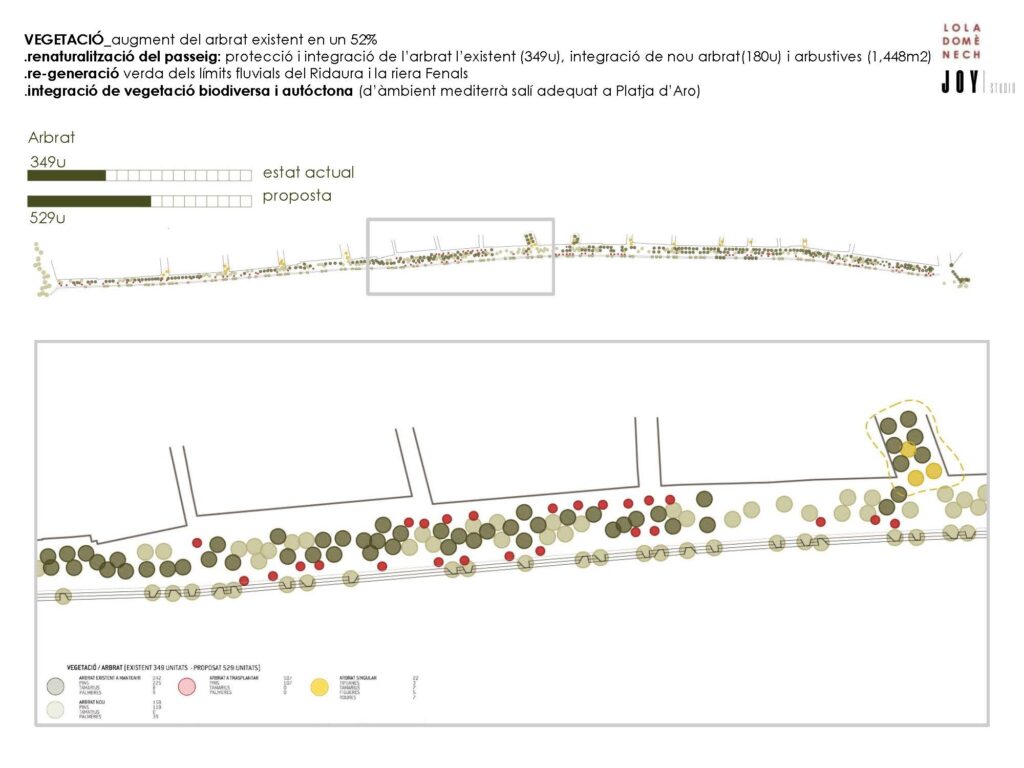

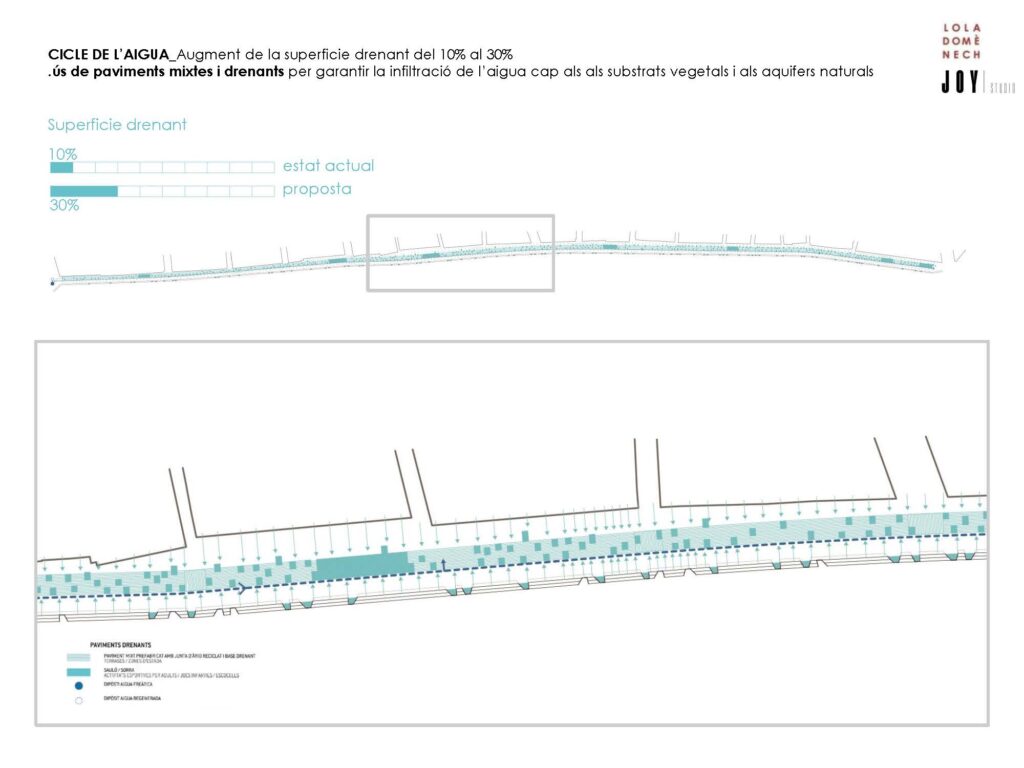

2.- Es protegirà l’arbrat existent i s’incorporarà de nou amb zones arbustives autòctones.  Confortable climàticament i mediambientalment.

3.- Disseny urbà original, identitari i accessible per a totes les persones. Canvi en les xarxes de serveis i paviment.

4.- Amb zones de joc infantil

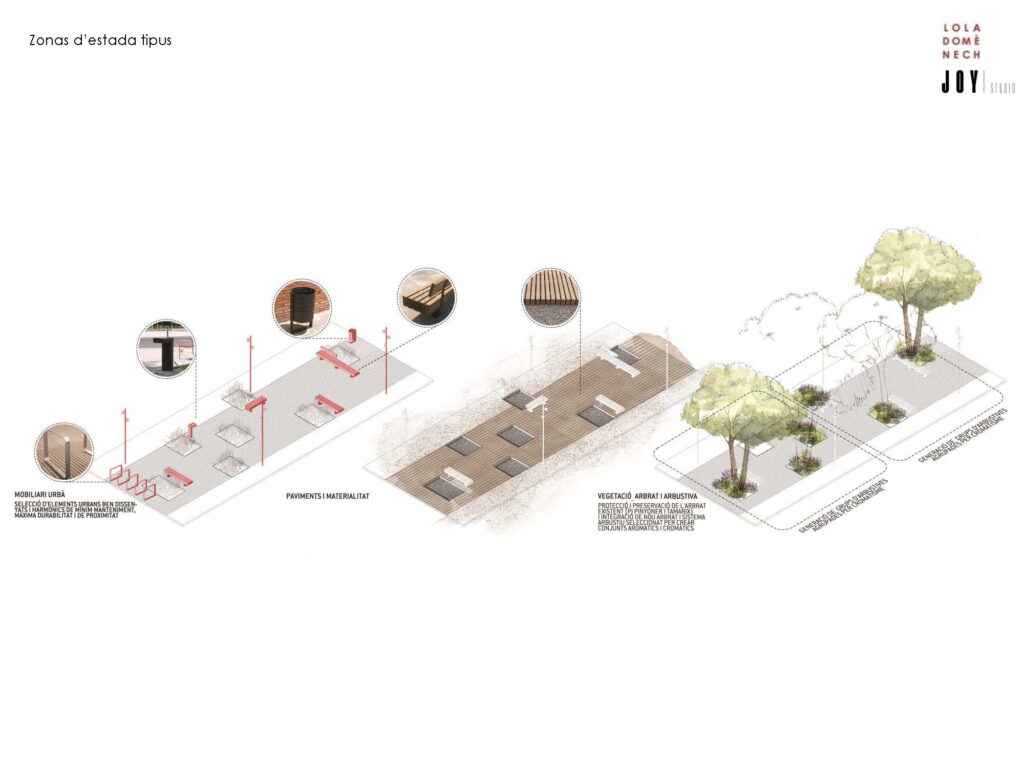

5.- Zones d’estada

6.- Zones de serveis com wc i vestidors

7.- S’ubicaran les tres escultures del passeig en punts singulars i zones amb petits escenaris sobre la platja.

8.- Tractament de les zones de restauració
